Um Baar 蓄水池是蘇丹公司在阿特巴拉地區建造的四個蓄水池中的一個,與其他幾個相比,該蓄水池的建設條件相對較差,位置偏遠,交通不便,周圍全是黃沙和灌木叢,工地附近無手機通訊信號。
自工程開工以來,項目部遇到的困難主要來自以下三方面:

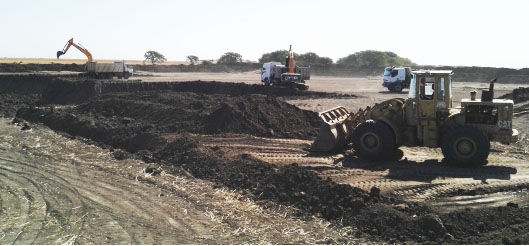

一是自然條件惡劣:由于當?shù)貧夂蜓谉岣稍铮练介_挖加大了揚塵,使施工人員全身上下都沾滿了土。工地附近沒有手機信號,需要到35公里外的村子里和公司總部聯系;生活施工用水也要從此處解決,極不方便。
二是人員短缺:由于項目前期人員配備較少,這增加了每個人的工作量,為了趕工期,大家晚上加班加點;蘇丹工人時間觀念不強,較為懶散,影響了工作效率。
三是設備方面進場滯后:租賃設備進場緩慢,項目部3號進場,而所有設備到12號才進場,且裝載機設備老舊,四輛自卸車經常出問題,嚴重延誤工期。
四是更改設計:由于正好建在當?shù)氐囊粋€季節性河溝上,蓄水池建成后,將影響河道下游居民的用水問題。在工程開工后,監理又和當?shù)厝诉M(jìn)行了溝通,更改了蓄水池的尺寸,使得很多工作需要重新做,這造成已完工程量的浪費和工期的延誤。為了最大程度地減少已有工作量變更,在不影響下游居民用水的前提下,蘇丹公司對監理提供的設計方案進行了更改,爭取到了有利的設計變更方案。
經過項目部所有人員的努力,該項目已順利完工,完成工作情況如下:蓄水池池底開挖土方量25000方; 沉淀池完成開挖約3000方,翼堤填筑、翼堤前部干砌石砌筑全部完成;進水井、閥門井、出水井、消力井、看守房全完工;刺絲和角鐵的安裝全部進行完畢。
該蓄水池的順利完工是項目部全體員工同心協力、艱苦奮斗的結果。蘇丹公司全體員工將再接再厲,繼續發揚不怕苦不怕累的精神,努力做好每一個工程。
